Contraloría alerta riesgos en obra vial de más de S/ 17 millones en Piura por falta de supervisor y deficiencias técnicas

- Advertisement -spot_img

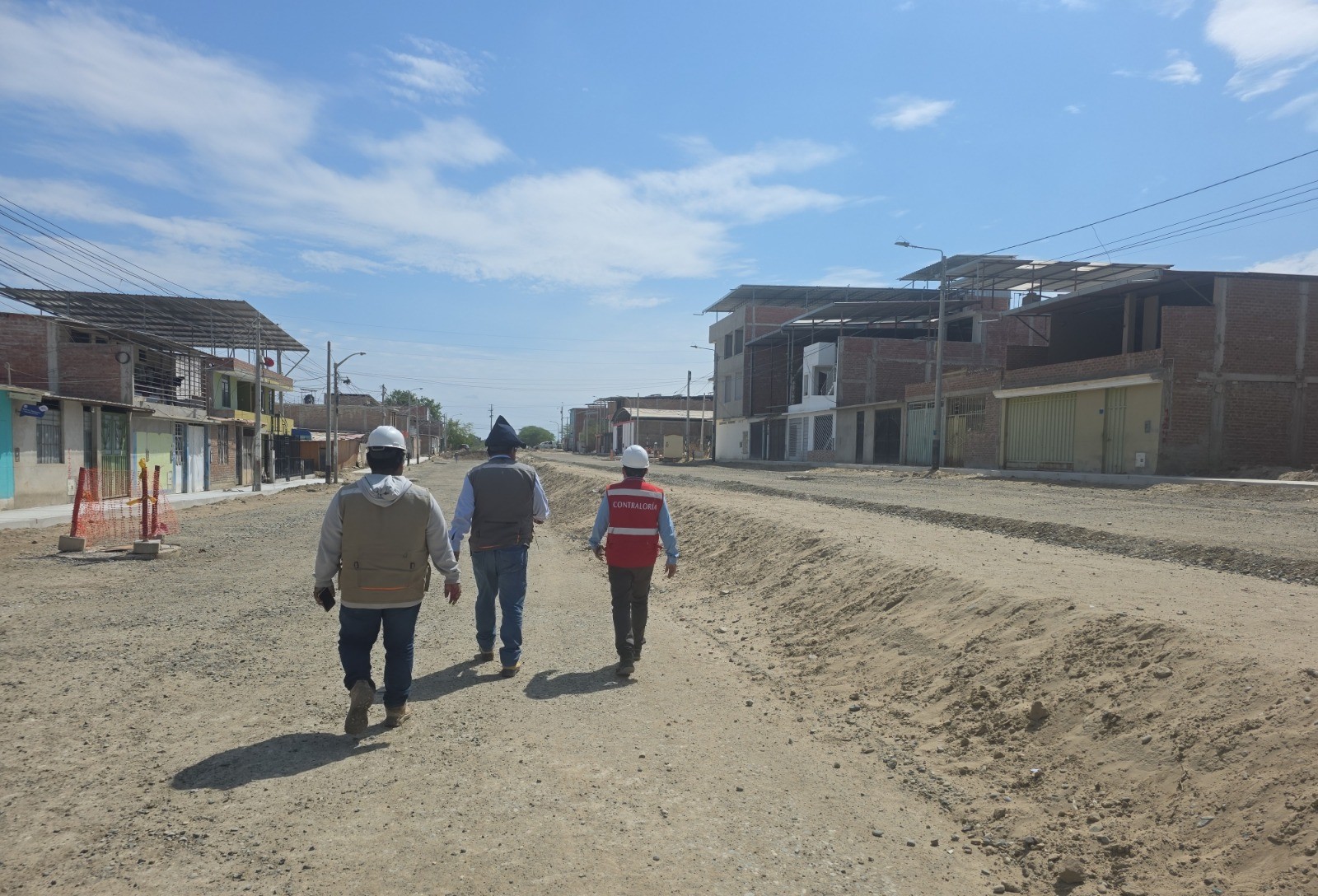

La Contraloría General de la República encendió las alertas sobre la ejecución de la obra de construcción y mejoramiento de importantes vías en la ciudad de Piura, cuya inversión supera los S/ 17 millones, al advertir la ausencia de un supervisor contratado y la presencia de deficiencias técnicas que podrían comprometer el cumplimiento de la finalidad pública del proyecto.

LEER MÁS: Contraloría despliega operativo de control en 65 colegios de Piura antes del inicio del año escolar 2026

Según el Informe de Orientación de Oficio N.° 009-2026-OCI/0454-SOO, correspondiente al periodo del 29 de enero al 2 de febrero de 2026, la obra —que comprende la Av. B, D, Los Algarrobos, calle 5 hasta la prolongación Sánchez Cerro y las calles 13 y 18 hasta la intersección con la Av. Prolongación Chulucanas— no cuenta con un servicio de supervisión formalmente contratado. En su lugar, la comuna provincial designó a un inspector mediante resolución gerencial, pese a que la normativa establece que toda obra cuyo monto supere los S/ 4 300 000 debe contar obligatoriamente con supervisión externa.

El informe detalla que la Municipalidad Provincial de Piura sí convocó inicialmente un concurso público para contratar dicho servicio y otorgó la buena pro a un consorcio; sin embargo, el proceso se impugnó y posteriormente declarado nulo de oficio por el Tribunal de Contrataciones Públicas. Tras ello, la entidad dejó sin efecto el procedimiento y anunció una nueva convocatoria, pero hasta la fecha no se ha evidenciado el inicio efectivo de un nuevo proceso de selección, dejando la obra sin el control técnico especializado requerido.

Inspector cumple doble función

La situación se agrava debido a que el inspector designado cumple simultáneamente funciones en la Subgerencia de Liquidaciones, lo que impide una dedicación exclusiva y permanente a la inspección de los trabajos. Esta falta de exclusividad se refleja en la escasa frecuencia de anotaciones registradas en el cuaderno de obra, lo que debilita el seguimiento técnico, administrativo y de calidad de los avances constructivos.

Adicionalmente, la comisión de control identificó discrepancias entre el ancho de vía establecido en el expediente técnico y lo contemplado en el Plan de Desarrollo Urbano vigente, en relación con la disponibilidad física real del terreno. Esta situación generó observaciones y gestiones interinstitucionales para la liberación de áreas, pero hasta el momento el tramo afectado no viene siendo intervenido, lo que podría retrasar la ejecución y afectar los plazos previstos.

Otro aspecto preocupante señalado por la Contraloría es la suscripción de acuerdos que implicarían la reducción de partidas contempladas originalmente en el expediente técnico, sin que exista evidencia de una modificación contractual debidamente aprobada que evalúe su impacto técnico, funcional y económico. Este hecho podría poner en riesgo el cumplimiento de las metas físicas y la finalidad pública del proyecto.

Cabe precisar que el contrato para la ejecución de la obra se firmó en noviembre de 2025 por un monto de S/ 17 002 316,33, estableciéndose un plazo de 300 días calendario. Finalmente, el informe de control pasó al titular de la Municipalidad Provincial de Piura y se encuentra disponible en el portal institucional de la Contraloría, como parte de las acciones de transparencia y acceso a la información pública.
